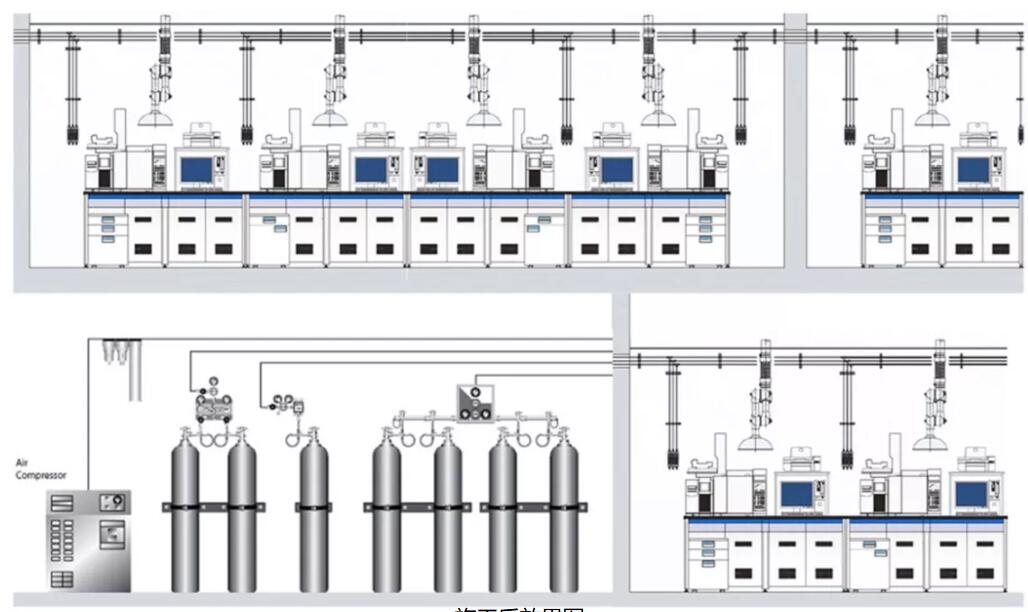

实验室供气系统的施工验收是确保系统安全、可靠运行的重要环节,以下是详细的施工验收内容: 1、验收准备
- 资料审核:审查相关的设计文件、施工图纸、施工记录等文档资料,确保其完整、准确。
- 现场清理:在施工完成后,进行必要的清理和整理工作,为验收做好准备。
2、外观检查
- 管道检查:管道走线应横平竖直,固定牢固,外表面无明显破损。
- 阀件检查:各个阀件应无明显破损。
3、功能测试
- 压力稳定性测试:气路压力稳定性是指供气管道的压力波动情况,通常要求不超过10%。验收时可以使用专业的测试仪器进行检测。
- 气路密封性测试:气路密封性是指气路中各个接口、阀门、管道等连接部位是否严密,是否存在漏气现象。验收时可以采用泡水法或者气密测试仪进行检测。
- 气体纯度测试:对供气系统的气体纯度进行测试,确保其达到设计要求。
4、安全性能测试
- 安全装置检查:检查安全保护装置是否齐全有效,如压力表、安全阀、防爆装置等。
- 气体泄漏报警系统测试:对气体泄漏报警系统进行测试,确保其工作正常。
- 紧急切断阀测试:对紧急切断阀进行测试,确保其在异常情况下能及时切断气源。
5、系统耐压试验
对系统冲入高纯氮气至0.8MPa,关闭所有阀门,经过24小时后,系统中不得有鼓泡、扭曲、膨胀等形变产生。
6、气密性试验
- 整体气密性试验:使用氦质谱检漏仪对整个系统进行泄漏测试,泄漏率应小于1×10??mbar·L/s。
- 局部气密性试验:对管道的连接处、阀门等关键部位进行重点检查,确保无泄漏。
7、运行状态检查
设备安装完成后,必须按照设备说明书、操作规程等原则、规范进行使用、操作,保证设备运行正常、稳定、达到预期效果。
8、验收记录与整改
- 建立验收记录:建立完善的验收记录,包括验收时间、人员、结果等方面,方便后期维护和管理。
- 整改与复验:对于验收中发现的问题和不足,要求进行整改并进行复验,确保问题得到解决。
9、用户培训
对实验室使用人员进行培训,确保其熟悉供气系统的操作及安全注意事项。
